Baublog Emslandstadion

04. August 2025 – Die erste Vorstellung

Im Rahmen des CDU Ferienprogramms haben wir interessierten Bürgern bereits vor der offiziellen Eröffnung am 22. August einen Einblick in das neue Emslandstadion gewähren können. Unser Sport- und Wettkampfwart Simon Hardt erklärte den mehr als 15 Interessierten während der Führung über das Gelände die verschiedenen Wettkampfanlagen und gab einen Überblick über die vorgenommenen und noch anstehenden Baumaßnahmen.

24. Juni 2025 – Der Käfig steht

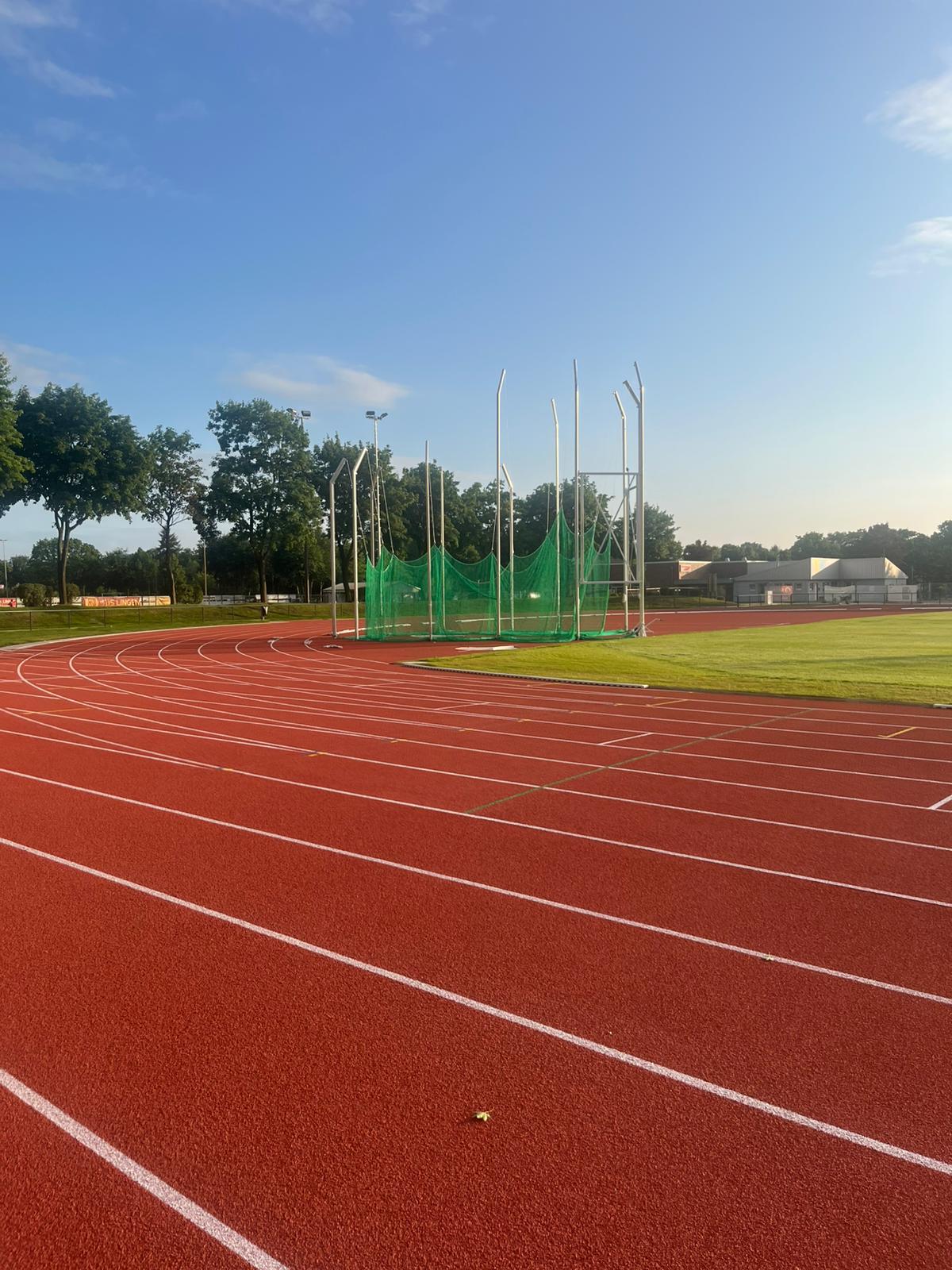

Im neuen Emslandstadion steht der Käfig für die Disziplinen Diskus- und Hammerwurf nicht mehr auf dem weiter entfernten Nebenplatz, sondern ist direkt im Infield integriert. Neben den Stangen wurde nun auch das Sicherheitsnetz befestigt.

20. Juni 2025 – Ran an die Details

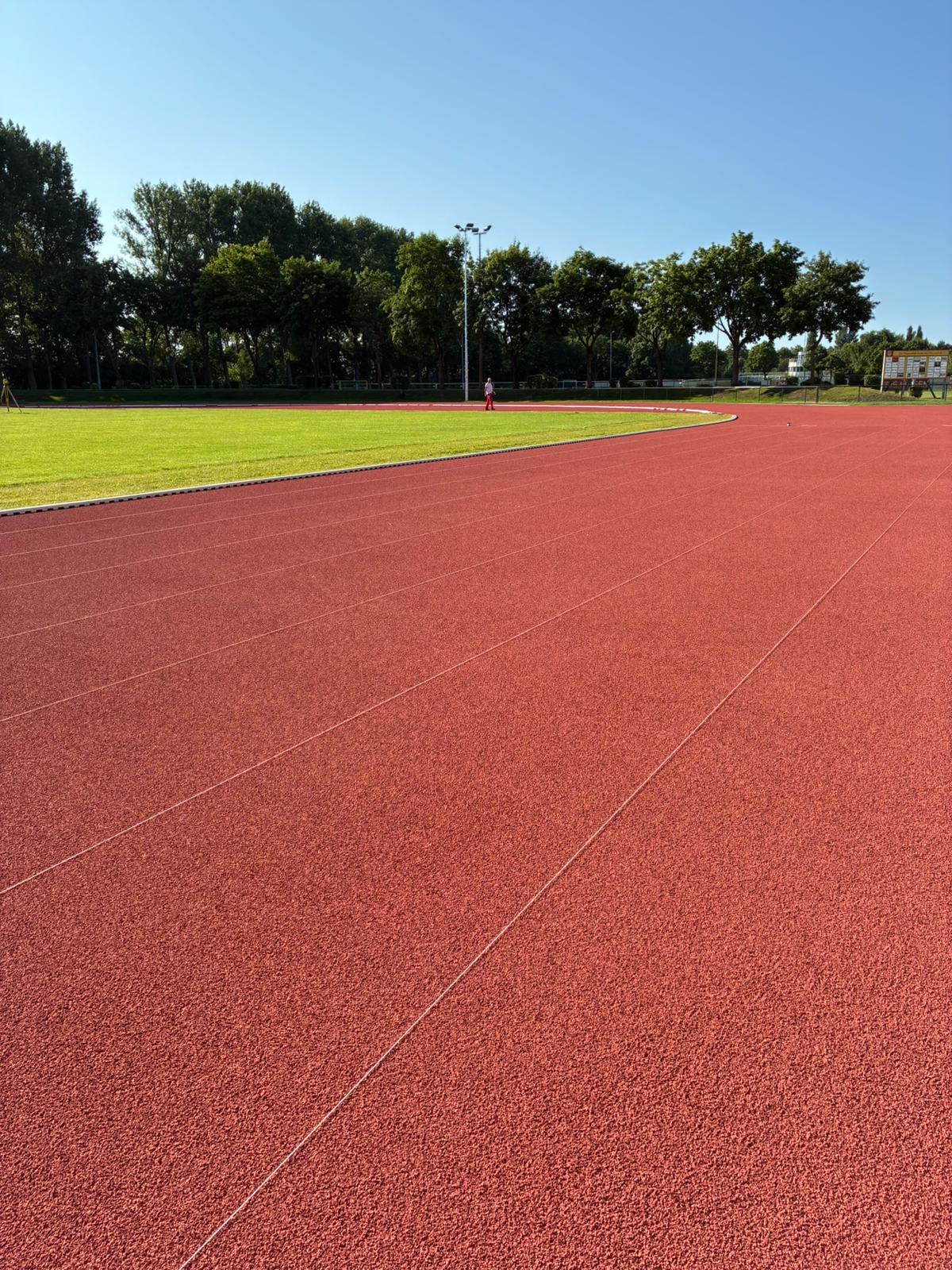

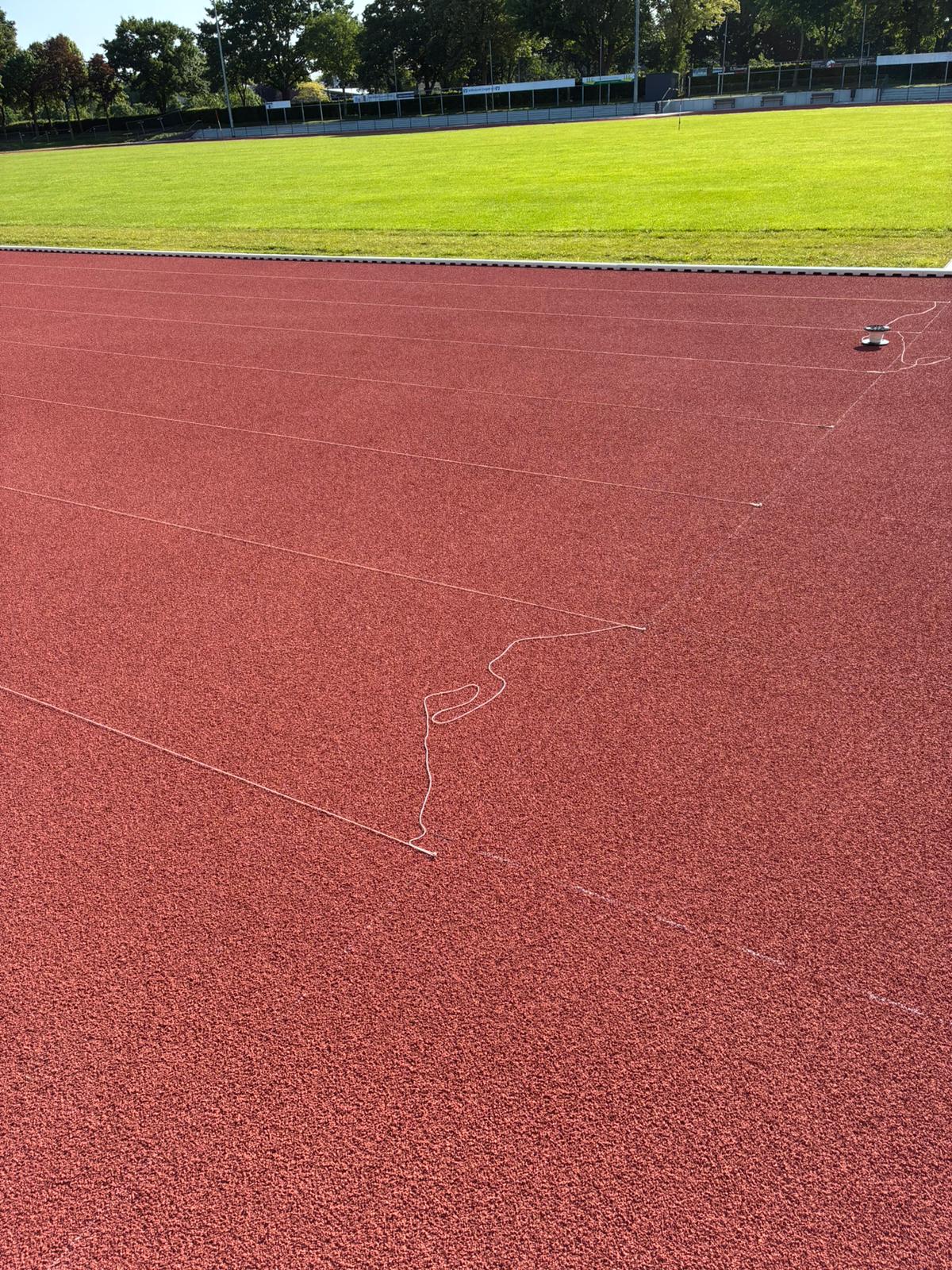

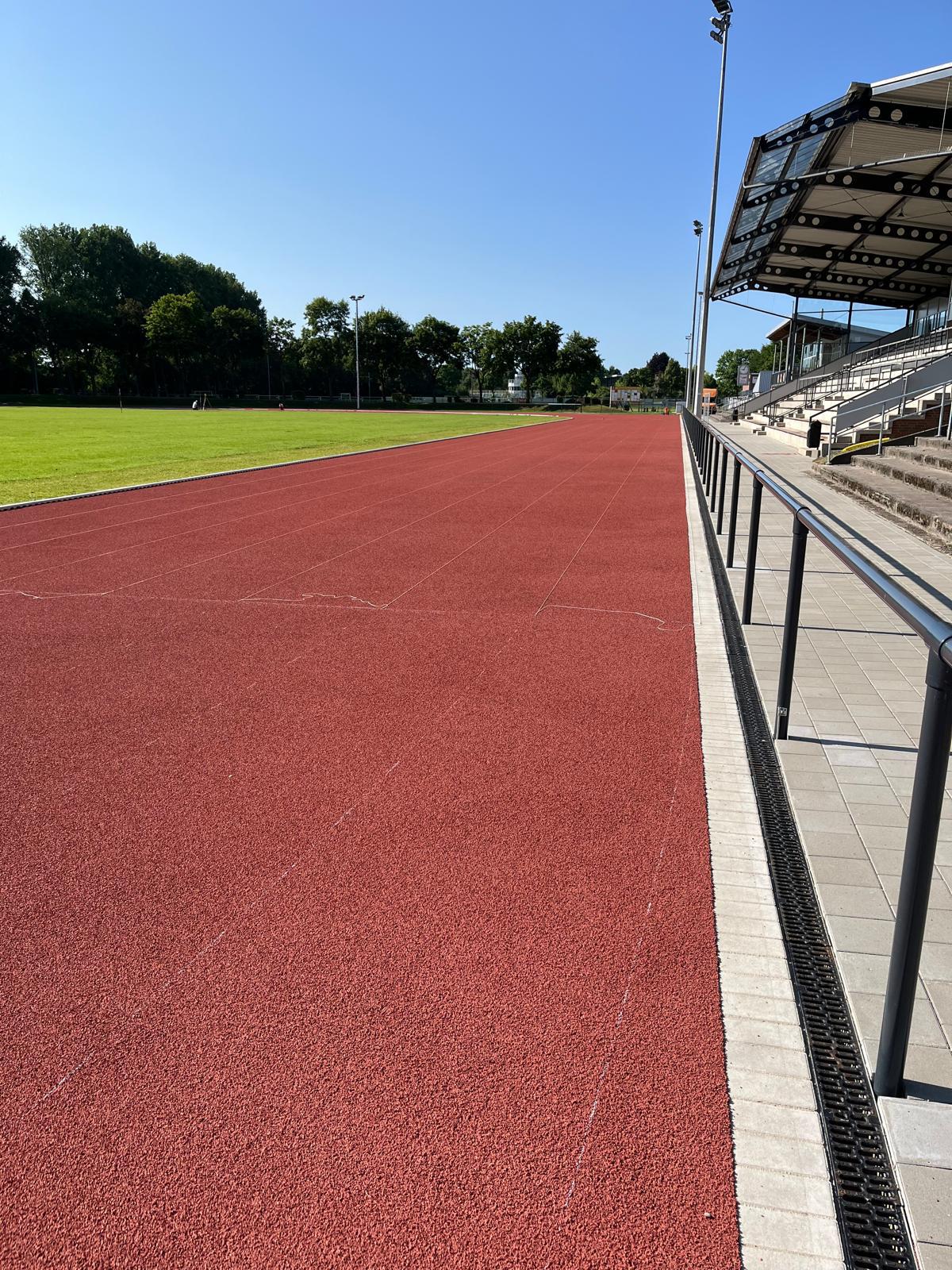

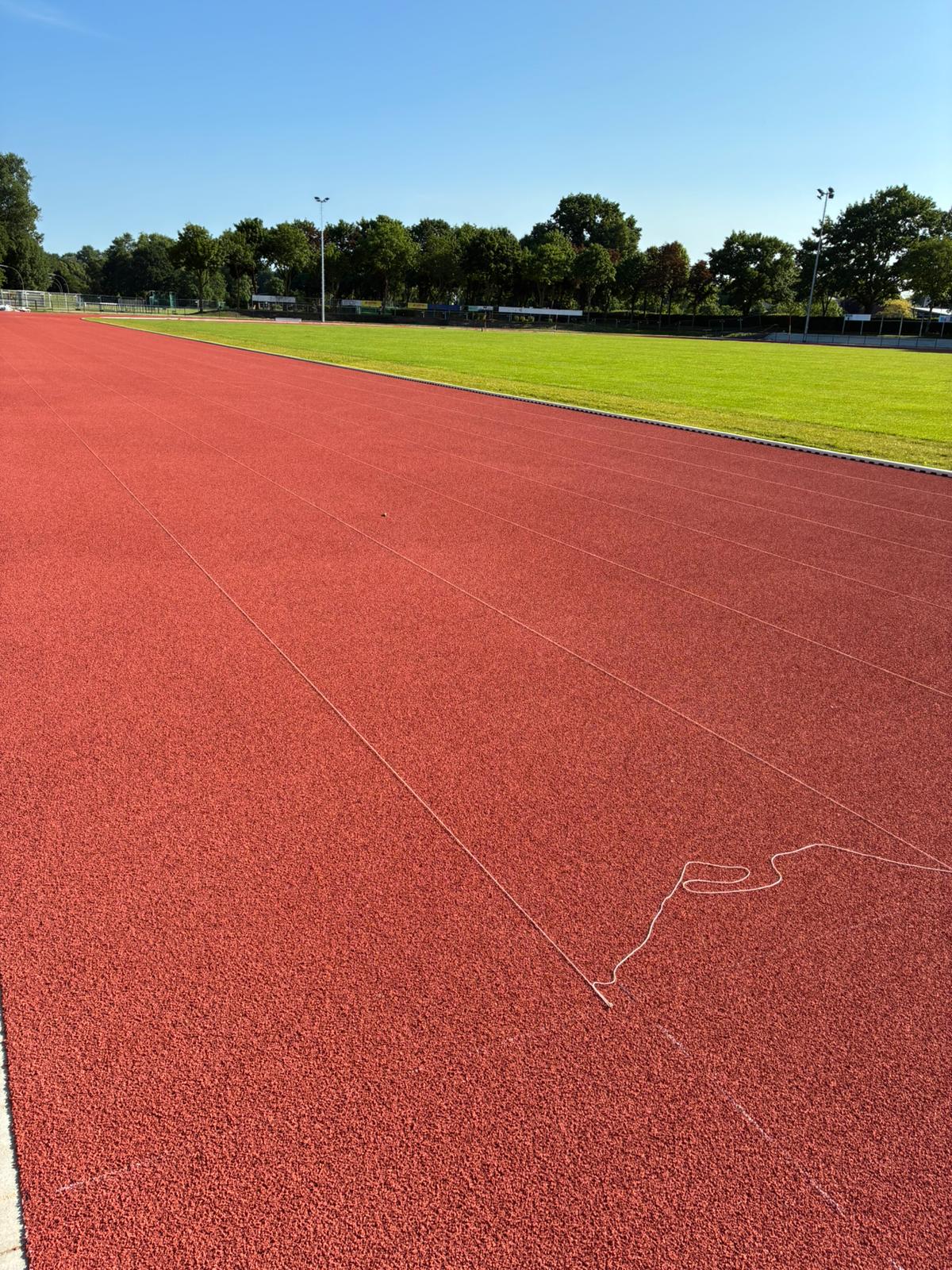

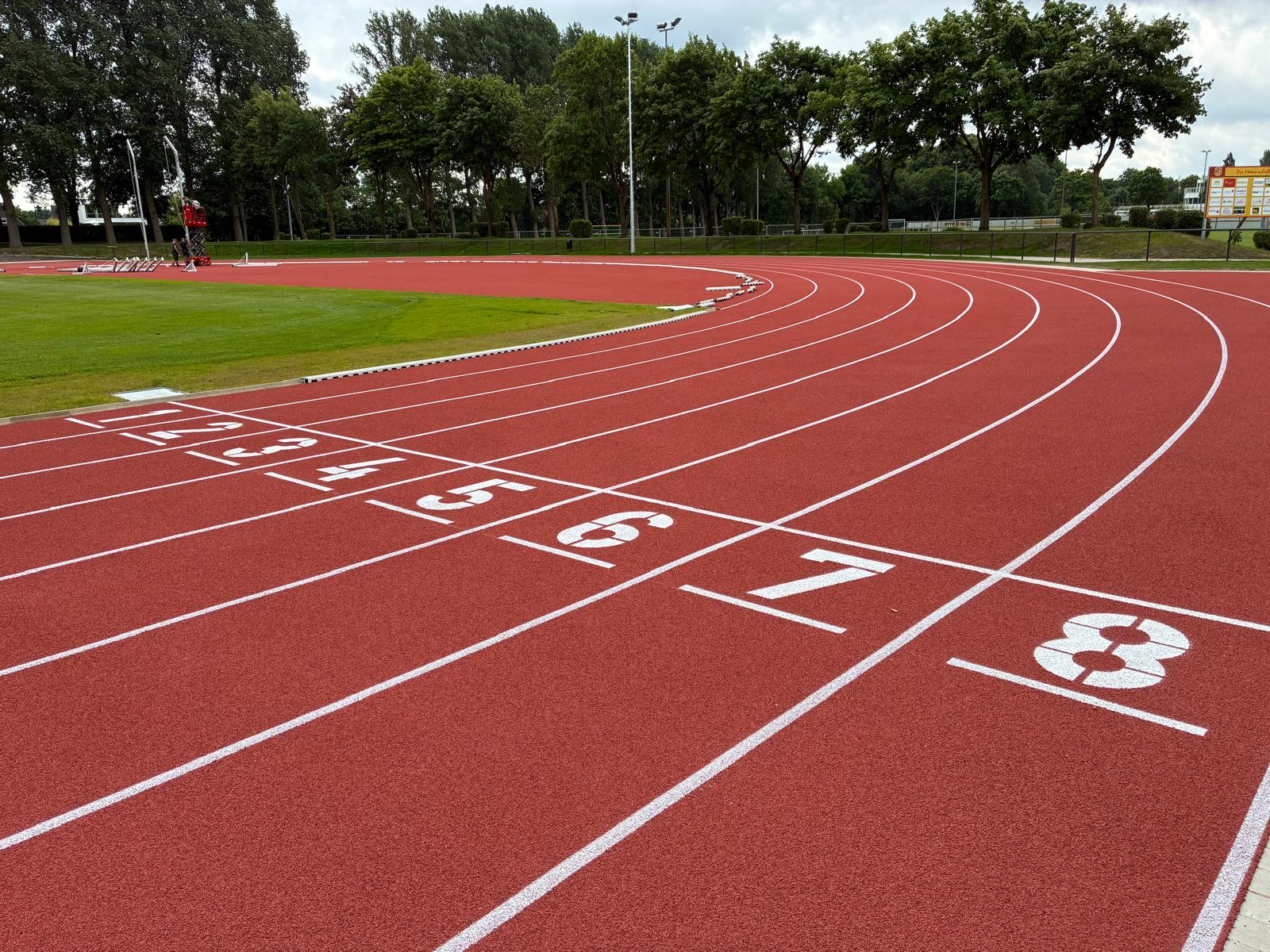

Nachdem der Belag der neuen Bahn vollständig aufgetragen wurde und getrocknet ist, wird im nächsten Schritt die Linierung aufgetragen. Neben den weißen Begrenzungslinien für die 8 Rundbahnen, welche mit Seilen abgesteckt sind, folgen auch die Markierungen für bspw. 100m oder die Wechselzonen.

03. Juni 2025 – Es wird rot!

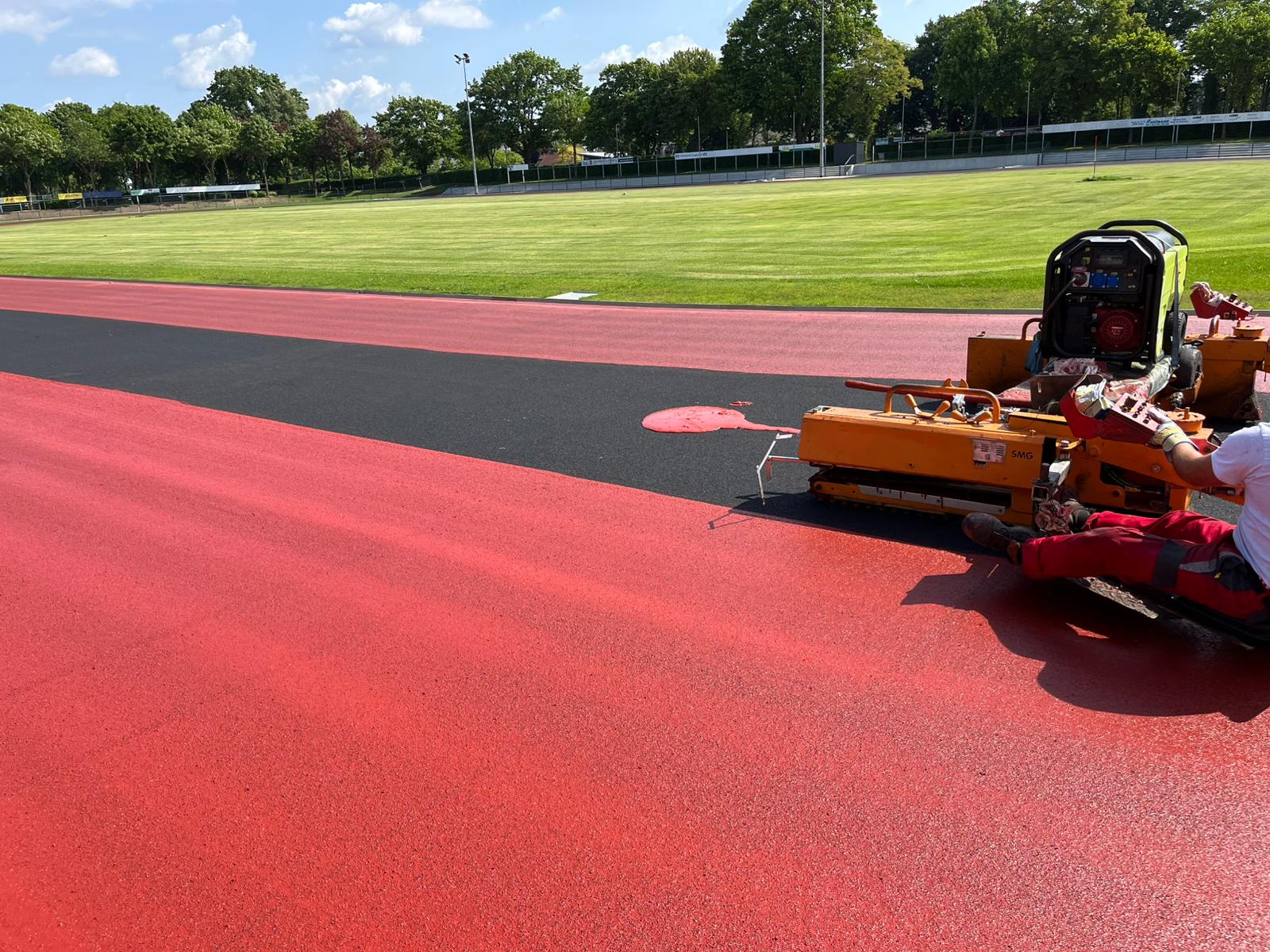

Ein weiterer Meilenstein wurde erreicht, heute wurde der finale rote Belag der neuen Bahn mit Spezialgeräten aufgetragen. Nun heißt es warten, denn der Belag muss gut austrocknen. Im nächsten Schritt folgt unter anderem die Linierung.

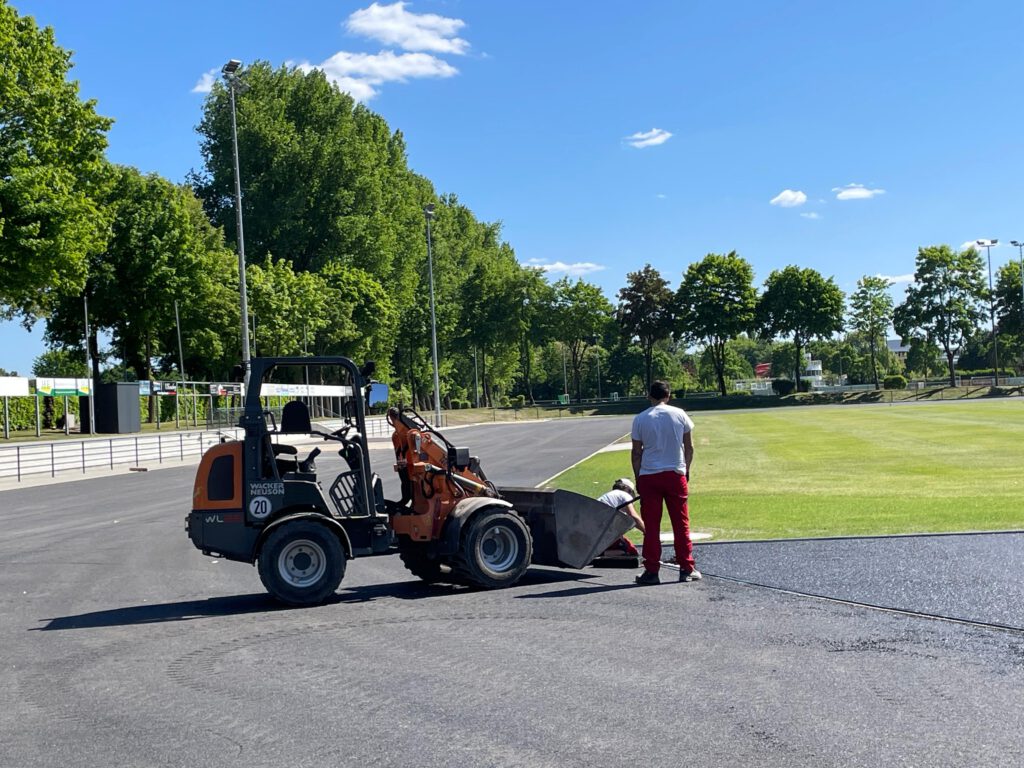

15. Mai 2025 – Es geht gut voran

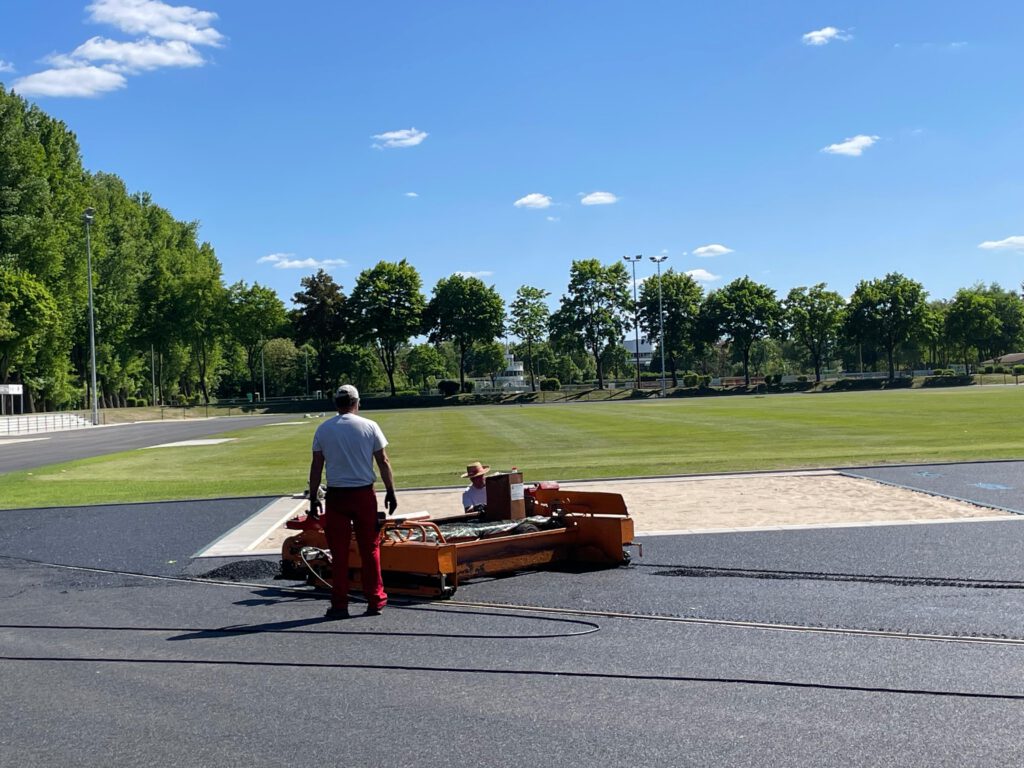

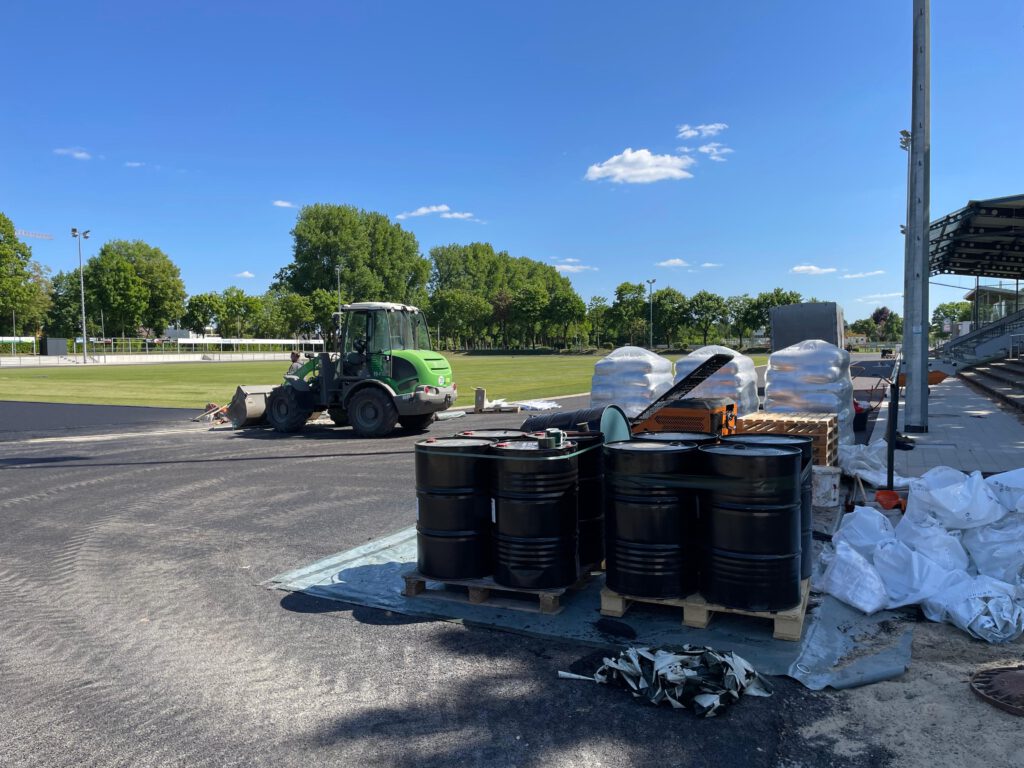

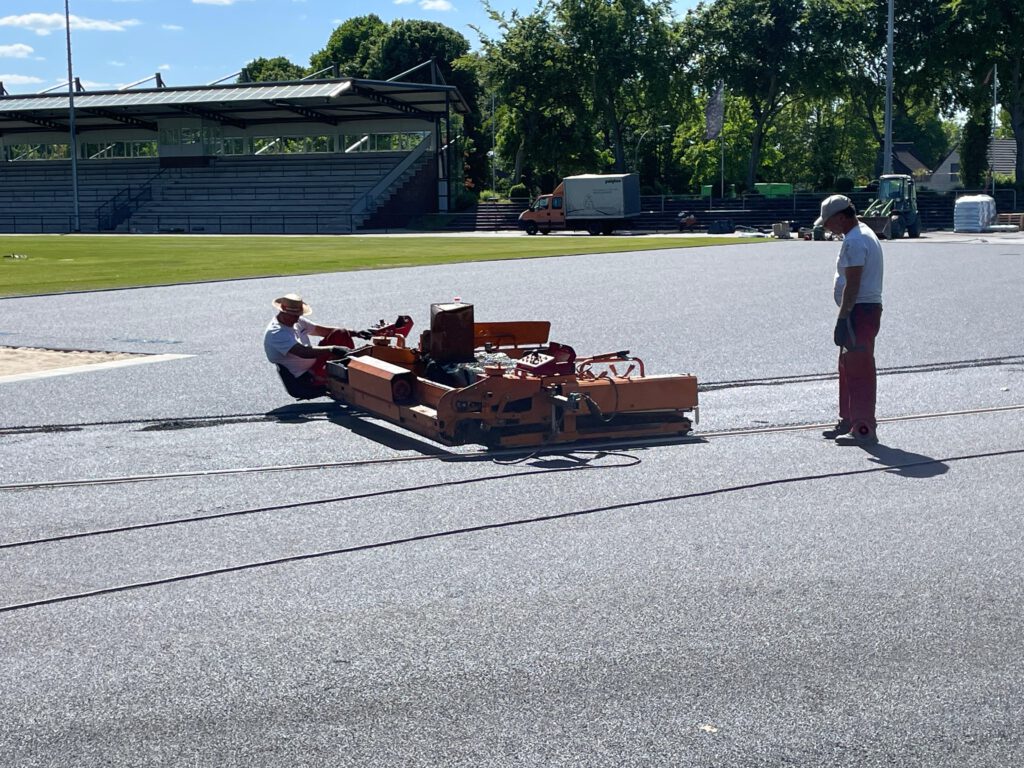

Mittlerweile wurde die letzte Asphaltschicht aufgetragen und kleinere Ausbesserungen vorgenommen, damit die Maße exakt passen. Im nächsten Schritt wird der finale rote Belag der Bahn aufgetragen.

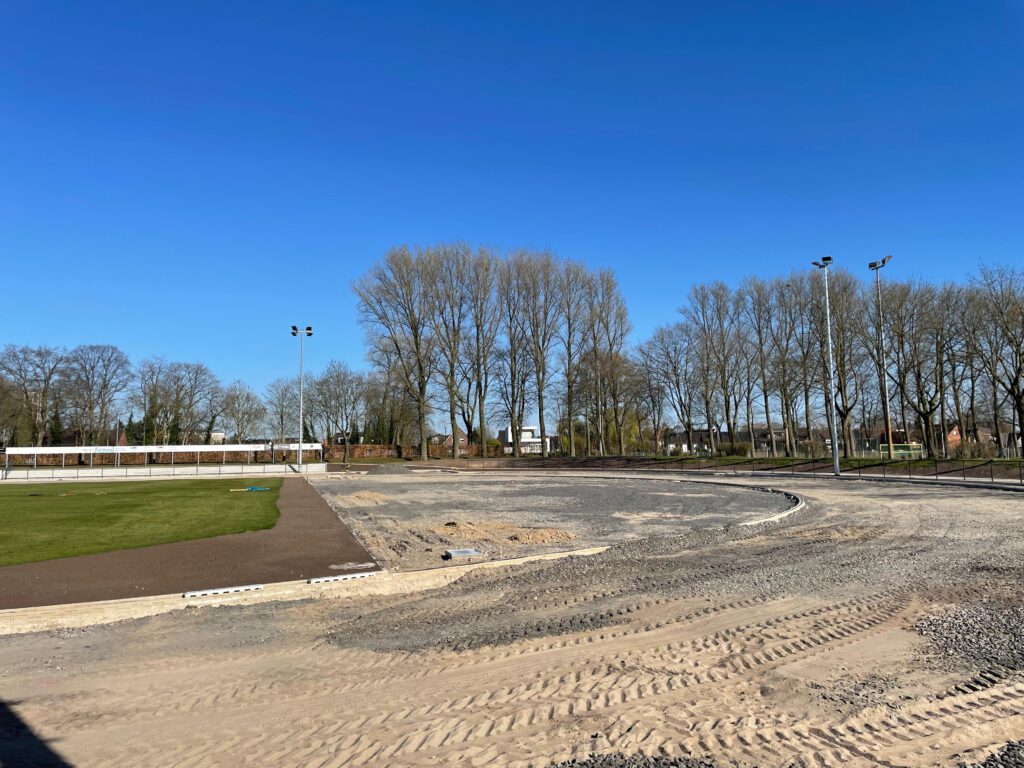

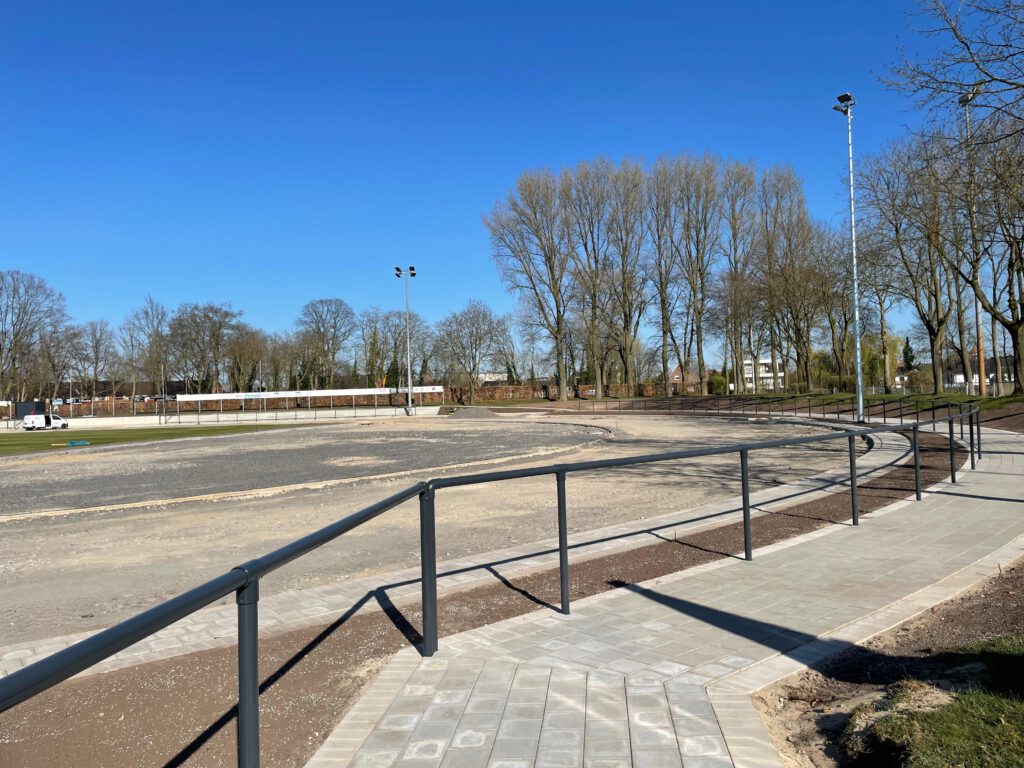

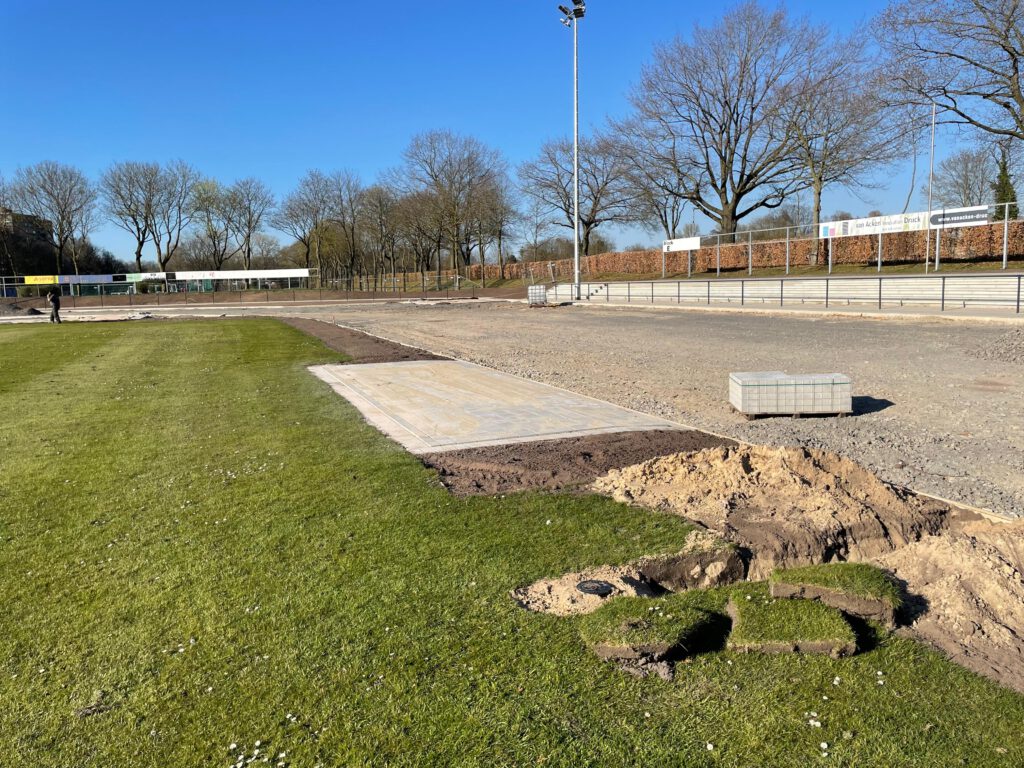

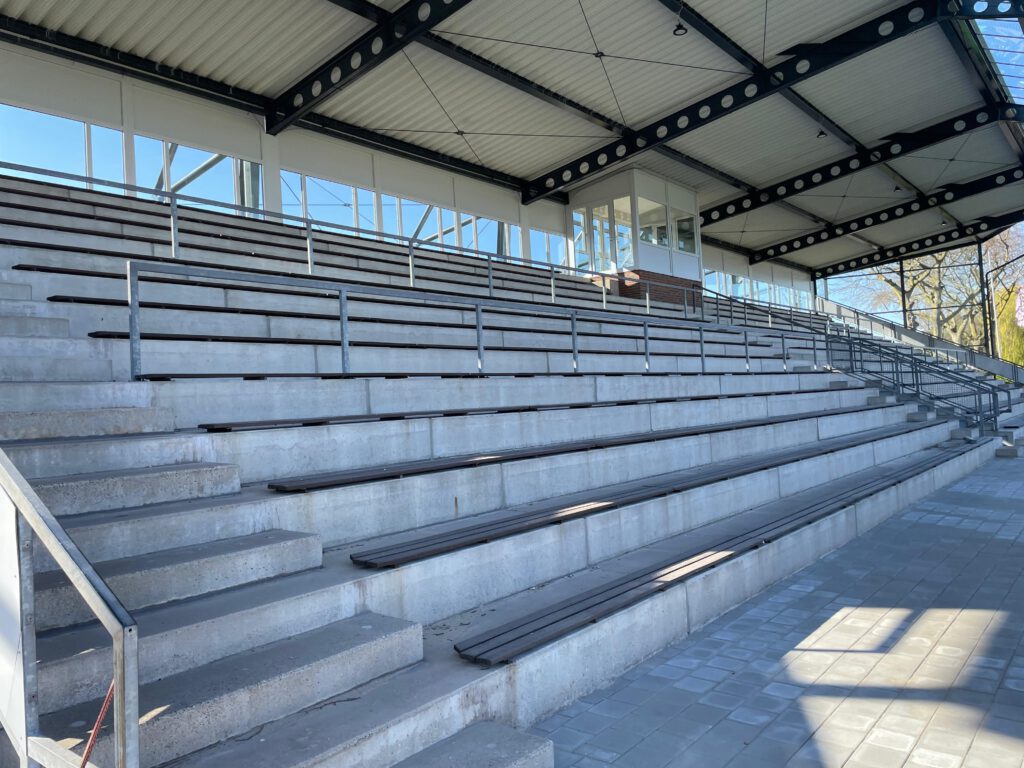

03. April 2025 – Besuchetribüne und Bahn

Neben der Sanierung der großen Besuchertribüne geht es auch auf der Bahn weiter voran. Sand und Kies wurden verarbeitet, sodass bald die Asphaltierung erfolgen kann.

28. Februar 2025 – Das Flutlicht kommt!

18. Februar 2025 – Es geht voran

In den letzten Wochen wurden die Erdarbeiten abgeschlossen und das Planieren beginnt. Zudem wurden die Pflasterarbeiten an den Tribünen und der Umrandung der neuen Bahn gestartet.

22. Dezember 2024 – Man kann schon was erkennen

In den letzten Monaten ist viel passiert. Mittlerweile wurde die Stehtribüne fertiggestellt und die Dränage sowie Entwässerungsrinnen wurden gesetzt. Auf der Rundbahn sind die Erdarbeiten abgeschlossen und die Verlegung der Elektro- und Datenleitungen ist erfolgt. Insgesamt wurden hier fast 6 km Kabel verlegt. Darunter die Strom- und Steuerleitungen für die Flutlichtanlage aber auch Datenleitungen für den modernen Einsatz von Messgeräten und Multimediatechnik.

03. September 2024 – Große Fortschritte

Im Emslandstadion geht es mit großen Schritten voran: Mittlerweile ist die Kiesschicht abgetragen, in den nächsten Tagen wird kontinuierlich der komplette Sand ausgehoben.

An der unteren Ecke des Fußballfeldes ist erkennbar, wie viele Schichten unter der eigentlichen Bahn benötigt werden: Zwischen dem Fundament und der Bahn liegen mehr als 1,5m.

28. August 2024 – Baubesprechung

Die Abrissarbeiten schreiten voran und das „alte“ Emslandstadion ist kaum noch wieder zu erkennen. Bei der heutigen Baubesprechung informierten die beteiligten Baufirmen und das Planungsbüro über den aktuellen Stand der Arbeiten und die nächsten Schritte.

22. August 2024 – Spatenstich!

Lange haben wir auf diesen Moment hingefiebert: Nachdem die Bauarbeiten im Emslandstadion am 29. Juli gestartet sind, erfolgte heute der offizielle Spatenstich.

Oberbürgermeister Dieter Krone begrüßte die anwesenden Vertreter aus Politik und Verwaltung, die beteiligten Baufirmen sowie der Interessensvertretung Reuschberge und bedankte sich für die rege Teilnahme. Insgesamt werden über 3,3 Millionen Euro investiert, die Stadt Lingen selbst trägt die Summe von 2,7 Millionen Euro. Ein riesiger Posten im Haushalt, für welchen wir sehr dankbar sind.

Nach dem wir als VfL Lingen im Jahr 2020 den ersten Antrag für die Sanierung gestellt haben, können wir bereits im Frühjahr/Sommer 2025 über ein neues Stadion freuen. An dieser Stelle ein besonderes Dankeschön an Oliver Benner, Simon Hardt sowie Knut Brockhaus: Insbesondere diesen drei Vereinsmitgliedern haben wir diese Entwicklung zu verdanken.

Baublog_Emslandstadion_VfL_OB_Krone
v.l.n.r. Sport- & Wettkampfwart Simon Hardt, 1. Vorsitzender Oliver Benner, Oberbürgermeister Dieter Krone
Baublog_Emslandstadion_Spatenstich_close

20. August 2024 – Richtig was los

Die letzten Tage hat sich im Emslandstadion einiges getan: Die Abrissarbeiten an der Stehtribüne sind abgeschlossen und die Asphaltschicht wurde vollständig abgetragen. Im nächsten Schritt wird auch das Kiesfundament ausgehoben, bevor langsam die neue Bahn entsteht. Parallel dazu findet die große Renovierung der Haupttribüne statt.

07. August 2024 – Guten Morgen Lingen

Nach Sonnenaufgang sind heute die Abrissarbeiten an der Tribüne fortgeschritten und der Bauschutt wurde abtransportiert. Die Umrandungen und die Wege rundherum sind ebenfalls entfernt, da die neue Bahn mit 8 Rundbahnen mehr Platz benötigt.

05. August 2024 – Stehtribüne entsteht

Heute war der Bagger wieder fleißig und hat die alte Stehtribüne entfernt. Die neue Stehtribüne entsteht ein bisschen weiter nach hinten versetzt, da die neue Bahn 8 statt 6 Rundbahnen besitzt und dort ebenfalls die Stabhochsprunganlage entsteht.

01. August 2024 – Tschüss alte Bahn!

Als eine der ersten Baumaßnahmen wurde die Kunststoffbahn entfernt und das Asphaltfundament freigelegt. Seit den 80er-Jahren haben viele Athlet:innen aus ganz Deutschland Erfolge auf dieser Bahn gefeiert, weshalb wir schon ein bisschen wehmütig sind. Aber: Die neue Bahn kommt und wir freuen uns sehr!
